上棟とは? ~1日のスケジュール~
こんにちは、ユウキホームの現場監督です。
本日はユウキホームの上棟日のスケジュールの一例をご紹介いたします。
上棟(棟上げ)とは?
新築工事において柱・梁・屋根などの骨組みを組み上げる工程のことを言います。
最後に組み上げる頂上部の部材を「棟木」と呼ぶことから
その名前が付けられました。
通常は1日で一気に組み上げていきます。
基礎だけだった建物が1日で家全体の形が見えるようになるため
お施主様にとってはとても大切な1日です。
上棟当日はどのような流れで進んでいくのご紹介いたします。

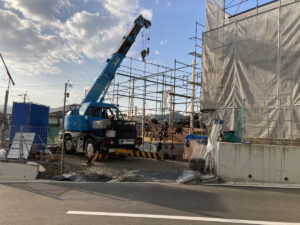

【7:30~7:50】現場集合
お施主様にも7:50頃に現場にお越しいただきます。
8:00までにお清めやご挨拶を行います。
お清めは建物の四方に米・塩・日本酒を撒きます。
ご挨拶はお施主様からも一言いただき、工事の安全を祈願します。
【8:00~】作業開始
8:00の工事開始になります。

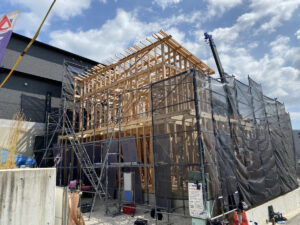

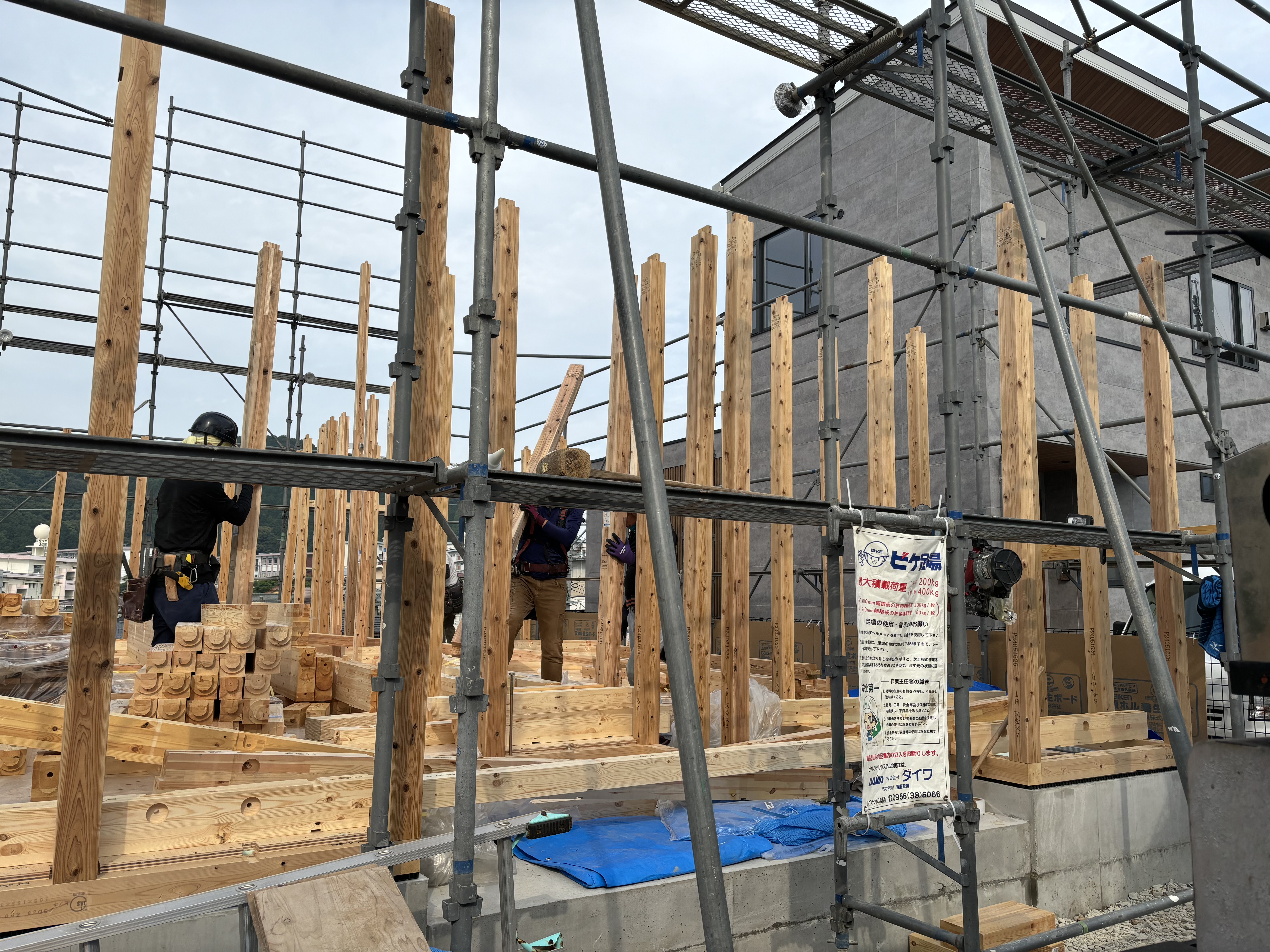

1階部分の柱や梁を次々に組み上げていきます。
お施主様はこのタイミングでお帰りになられる方や
少し見学される方など様々です。

【10:00~】午前休憩
10:00から15分~30分ほど休憩を取ります。
この時点では1階部分が組み終わり、

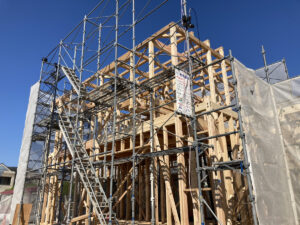

2階部分を組み上げを始めております。
その後12:00まで作業を行います。
お昼には屋根の組み上げに差し掛かり
建物の全体像をわかるようになります。

【12:00~】お昼休憩
12:00~1時間ほど休憩を取ります。
お弁当はお施主様にご用意していただきます。
お施主様ご自身で手配される方もおられれば
ユウキホームに手配をお願いされる方もおられます。
【13:00~】作業再開
午後の作業のスタートです。

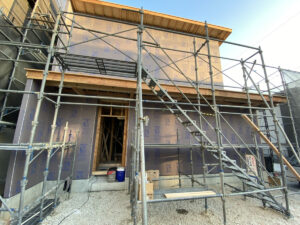

午前中の続きから屋根や耐力面材の取付を行っていきます。

【15:00~】午後休憩
午前中同様2時間ほどの作業で午後の休憩を取ります。
休憩が終わればいよいよラストスパートになります。

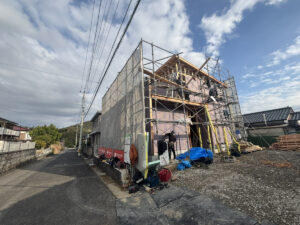

この時点でほぼ建物の形ができております。

【17:00~】作業終了
17:00には朝から作業されている大工さんの工事は終わり、

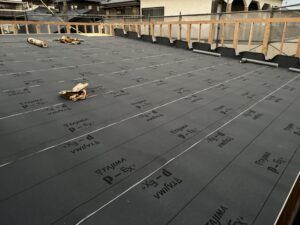

屋根の下地が濡れないようにルーフィングを取り付ける
屋根屋さんへバトンタッチします。
17:00頃には大工さんは片付けを行い解散いたします。
その後お施主様は家の中の見学など行います。


■上棟にお施主様へお願いすること
ユウキホームでは2点お願いをしております。
・朝のご挨拶
・お弁当の準備(ユウキホームの手配でも可)
その他飲み物やお菓子、大工さんへのお礼の品など
ご準備される方もおられます。
朝のご挨拶が終わればご見学はいつのタイミングでも大丈夫です。
また、写真や動画など撮影もOKです。
今回は上棟日の1日のスケジュールについてお話いたしました。
上棟はユウキホーム・お施主様にとっても大切な1日になります。
準備するや朝が早いなど大変なことが多いですが
お家づくりの過程の1つですので1日楽しんでいただければ幸いです。
